Chantier HAUTBELLAIN
jeudi, 16 janvier 2025
Retour sur les travaux réalisés :
- Démolition : l'ancien ouvrage avait été déconstruit en mai 2024.
- Construction des culées : les nouvelles culées du pont ont été érigées dans les mois suivants.
- Fabrication et préassemblage : le tablier, composé d’une charpente métallique produite par ArcelorMittal Luxembourg, a été acheminé sur site et préassemblé fin 2024 sur une plateforme dédiée.
- Mise en place du tablier.
Lors de la coupure ferroviaire CFL pendant ce week-end, nous avons réalisé :

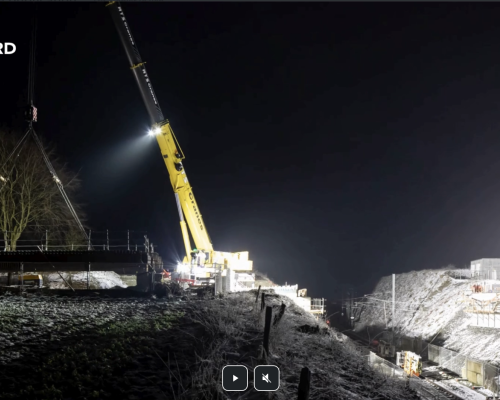

- Le levage et l’installation de deux colis de 35 tonnes chacun (70 tonnes au total), composés de six poutres métalliques de 18 m de long.
- L’assemblage et le réglage de la charpente métallique.
- Les finitions de ferraillage, en collaboration avec EURO-STEEL (6 personnes) et ATS pour le levage.
- L’intégralité des travaux a été menée à bien dans les délais impartis.
Prochaine étape : le bétonnage du tablier
Si la météo le permet, nous réaliserons le coulage de 110 m³ de béton lors de la prochaine coupure ferroviaire prévue le week-end prochain.
Un grand merci à nos équipes et partenaires pour leur engagement et leur professionnalisme sur ce projet complexe et stratégique !
